Z6尊龙凯时

主营业务
Main business
您当前所在位置:首页 >> 主营业务 >>开发建设
开发建设
机场大道与长吉高速出口节点立交桥(互通立交)工程进展情况
发布日期:2016-09-29    作者:长春Z6尊龙凯时    来源:长春Z6尊龙凯时

Z6·尊龙凯时「中国」官方网站

机场大道与长吉高速出口节点立交桥工程位于吉林省长春市东方广场东侧1公里处,, ,,,,是长春市机场大道与长吉高速出口的重要节点,, ,,,,该节点为长春市区经长吉高速公路去往吉林、延边方向及经长石公路去往石头口门水库、莲花山休闲度假区的出口。。。。。。 。长吉互通的修建,, ,,,,将通过主干道哈尔滨大街连接长春市东部的南北区域交通,, ,,,,解决了长春市东部南北区域的交通流转换,, ,,,,成为长春市2016年城市基础设施建设的重点工程。。。。。。 。

长吉互通于2016年5月3日复工,, ,,,,此前已完成匝道桥G、K、J,, ,,,,本年度目标主线M、L通车。。。。。。 。

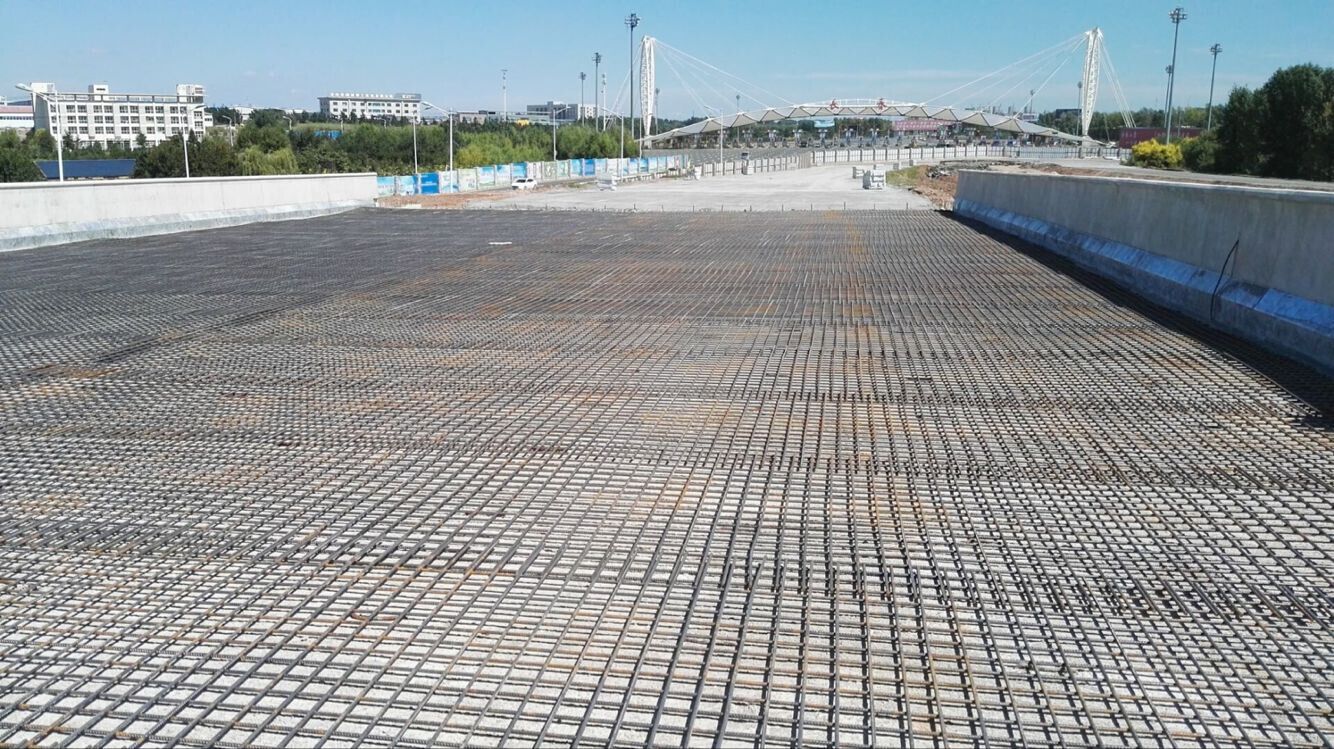

公司根据剩余工程数量,, ,,,,结合工期要求,, ,,,,为了优质高效地完成本工程的施工任务,, ,,,,选派了高水准的管理团队。。。。。。 。自进场开工,, ,,,,5月12日完成首根钻孔灌注桩的浇筑,, ,,,,5月21日完成首座承台浇筑,, ,,,,5月28日完成首座墩柱浇筑,, ,,,,6月27日完成首联箱梁(M10-M12)混凝土浇筑,, ,,,,8月29日完成主线最后一联(M7-M10)箱梁混凝土的浇筑。。。。。。 。

主线M、L施工的整个过程期间,, ,,,,主线M9#墩桩基、承台施工及主线L7#墩承台开挖受双排φ800mm热力管线影响,, ,,,,而管线的排迁路由经福地商混(征拆难度极大),, ,,,,严重制约了主线M7-M10、L6-L9箱梁的施工有序开展。。。。。。 。为了确保主线按期通车,, ,,,,建管中心、长Z6尊龙凯时、施工单位积极协调管线权属单位(德阳热力),, ,,,,多次现场踏勘,, ,,,,组织现场工作协调会议,, ,,,,协同设计院对管线的排迁路由进行优化。。。。。。 。最终在确保施工正?? ?????沟那疤嵯,, ,,,,确定了最经济的优化方案,, ,,,,现场采用临排,, ,,,,确保了主线基础、墩柱工序推进。。。。。。 。

主线箱梁M7-M10、L6-L9上方横跨10kv架空电力,, ,,,,电力电缆距离箱梁结构顶面1-2.5m,, ,,,,下方从事支架搭设、钢筋安装、混凝土等一系列施工存在极大的安全隐患。。。。。。 。此处电力涉及两家电力权属单位,, ,,,,同时电力排迁断电涉及面广、影响大,, ,,,,自7月中旬开始电力排迁推动工作开始,, ,,,,建管中心、长Z6尊龙凯时项目公司多次协调相关单位进行断电改线工作的开展。。。。。。 。在各方的积极推动及帮助下,, ,,,,同时为了避免电力排迁断电对附近造成不便,, ,,,,结合本工程后续施工中涉及的所有电力影响路由,, ,,,,于8月21日上午断电进行一次性排迁到位,, ,,,,使得箱梁施工的继续推进,, ,,,,确保了年底通车目标的实现。。。。。。 。



【网站地图】【sitemap】
